I en ny huvudledning till Nacka ingår en ny pumpstation i Hammarbybacken. (Bild: Urban Design)

En ny huvudledning till Nacka är en del i vår större plan för att säkerställa hållbara och trygga leveranser av fjärrvärme till en växande Stockholmsregion. Vår fjärrvärme har varit avgörande för att vi stockholmare har lyckats halvera våra utsläpp de senaste decennierna. Idag är nära 90 procent av fjärrvärmen baserad på förnybar eller återvunnen energi.

Nacka kommun planerar för minst 20 000 nya bostäder och 15 000 nya arbetsplatser fram till 2030. För att möta kommunens ökade värmebehov bygger vi en cirka fyra kilometer lång fjärrvärmeledning från Hammarbyhöjden till centrala Nacka med kapacitet att värma över 70 000 hushåll. Från huvudledningen drar vi några ledningar till befintliga och nya områden. För att kunna trycka ut vattnet i fjärrvärmeledningarna till fastigheter i Stockholm och Nacka bygger vi en ny pumpstation i Hammarbybacken. Pumpstationen blir cirka 500 kvadratmeter och till stor del integrerad i backen.

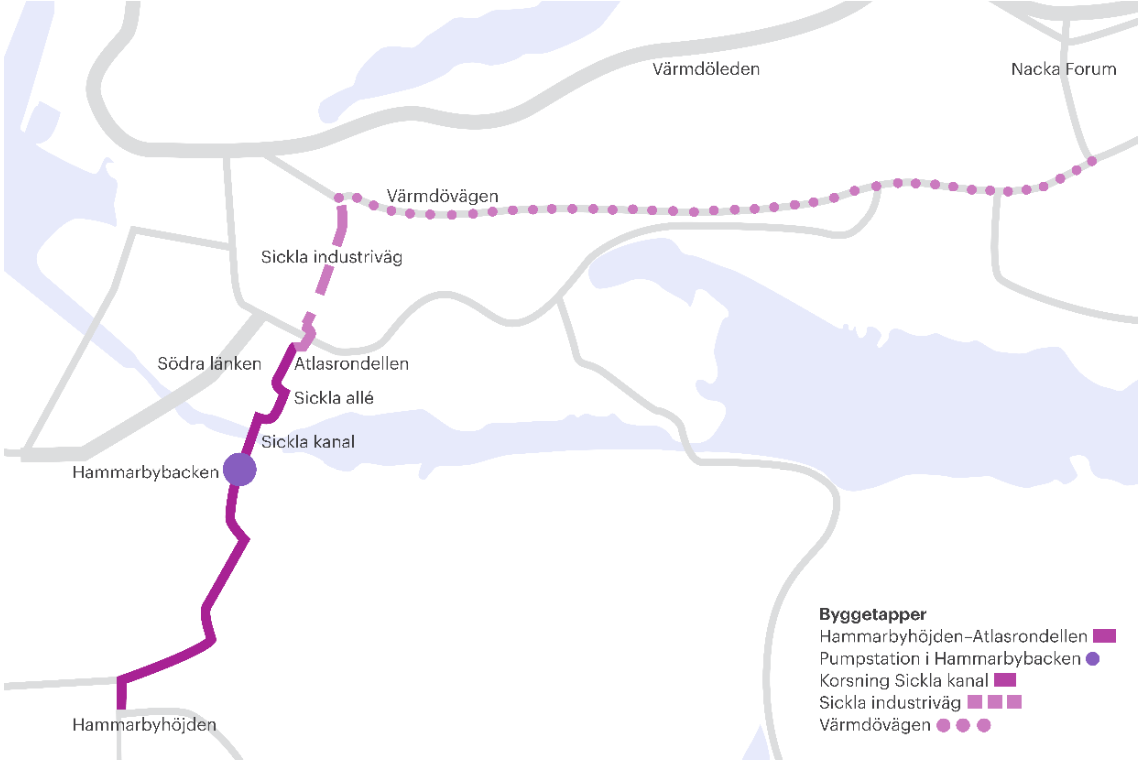

Byggetapper och tidplan

Från den 1 april 2019 till slutet av 2020 arbetar vi i tre olika etapper:
1. Ny fjärrvärmeledning Hammarbyhöjden–Atlasrondellen
2. Ny pumpstation i Hammarbybacken
3. Ny fjärrvärmeledning i korsningen Sickla kanal

Nacka kommun ansvarar för att samförlägga infrastrukturen från Atlasrondellen till centrala Nacka. Våra fjärrvärmeledningsarbeten på Sickla industriväg pågår från våren 2019 till slutet av 2020 och på Värmdövägen från hösten 2019 till och med 2024.

Vad händer nu?

Här listar vi våra byggarbeten med större påverkan på allmänhet och boende. Periodvis behöver vi utföra arbetsmoment som kan upplevas som störande.  Vi har tillstånd för vår verksamhet och följer Naturvårdsverkets riktvärden för buller från byggplatser. Våra arbetstider är huvudsakligen måndag–fredag klockan 7.00–19.00.

Sickla allé
Byggperiod: Från den 1 april till slutet av 2019 bygger vi en fjärrvärmeledning.
Pågående arbeten: Markåterställande.
Påverkan: Begränsad parkering och framkomlighet för fordonstrafik.

Hammarbyhöjden/Ulricehamnsvägen
Byggperiod: Från den 1 april 2019 till hösten 2019 bygger vi en fjärrvärmeledning.
Pågående arbeten: Markåterställande av Ulricehamnsvägen mellan Malmövägen och Finn Malmgrens väg. Klart under hösten 2019.
Påverkan: Begränsad framkomlighet för fordonstrafik och gående.

Hammarbyhöjden/Finn Malmgrens väg
Byggperiod: Från månadsskiftet september/oktober 2019 bygger vi en fjärrvärmeledning. Klart sommaren 2020.
Pågående arbeten: Schaktning och bergsprängning i Finn Malmgrens väg mellan Ulricehamnsvägen och Läckövägen.
Påverkan: Begränsad framkomlighet för fordonstrafik och gående.

Hammarbyhöjden–Hammarbybacken
Byggperiod: Från den 30 september 2019 bygger vi en fjärrvärmeledning. Klart våren 2020.
Pågående arbeten: Schaktning i gångvägen som går från Mariestadsvägen till Hammarbyhöjdens fritidsträdgårdar.
Påverkan: Gångvägen är avstängd i cirka ett halvår.

Hammarbybacken
Byggperiod: Från den 1 april till slutet av 2020 bygger vi en pumpstation.
Pågående arbeten: Byggarbeten.
Påverkan:  Begränsad framkomlighet för gående och cyklister på utvalda sträckor fram till slutet av 2020.

Mer information

Frågor och svar om en ny huvudledning till Nacka hittar du här.

Störningsinformation om våra pågående arbeten på sträckan Hammarbyhöjden–Atlasrondellen finns på stockholmexergi.se/arbete

Information om  att samförlägga infrastruktur på sträckan Atlasrondellen–centrala Nacka finns på Nacka kommuns hemsida.

Kontakta oss

Välkommen att kontakta oss om du har några frågor om en ny huvudledning till Nacka.
